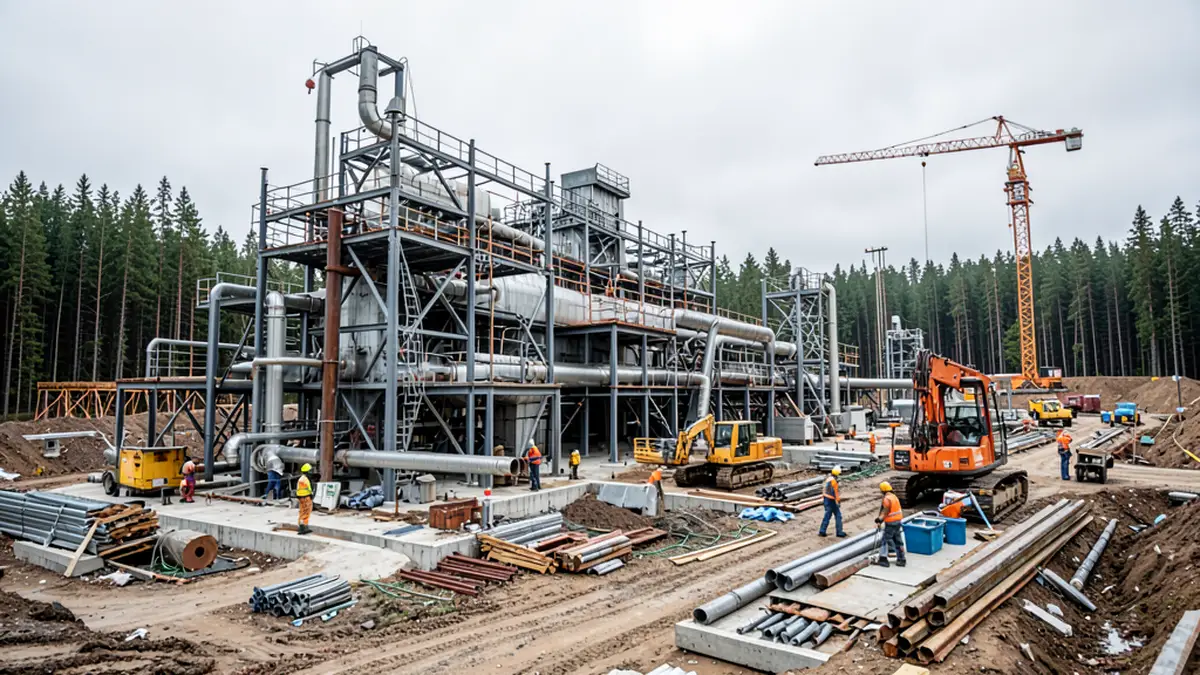

Дмитрий Братыненко, председатель правительства Коми, посетил площадку строительства газовой котельной в Инте. Общая готовность объекта составляет около 50%, что свидетельствует о значительном прогрессе в реализации важного проекта.
- Строительство котельной ведется компанией ПАО «Т Плюс».
- На площадке работают до 70 специалистов подрядных организаций.
- Основное оборудование уже почти полностью поставлено — 99%.
- Завершается монтаж фундаментов — 95% выполнено.
Статус строительства и его важность
По словам главного инженера филиала «Коми» ПАО «Т Плюс», Антона Казакова, проект имеет высокую значимость для надежного энергоснабжения жителей Инты. В настоящее время на стадии завершения находится строительство водоподготовительной установки, которая обеспечит соответствие качества горячей воды санитарным нормам. На объект уже подали тепло, а корпус котельной обшивают сэндвич-панелями.
Технические детали и планы на будущее
В будущем здании котельной установлены четыре водогрейных котла, а трубопроводы сетевой воды уже смонтированы и подключены к существующей магистрали. Ведется строительство дымовой трубы и резервного хранилища для дизельного топлива. Котельная, мощностью 160 Гкал/час, должна заменить устаревшую угольную ТЭЦ и станет ключевым элементом в обеспечении надежности теплоснабжения Интинского теплового узла, а также поможет снизить негативное воздействие на экологию региона.
| Параметр | Значение |
|---|---|
| Общая готовность объекта | 45% |
| Поставка основного оборудования | 99% |
| Монтаж фундаментов | 95% |
| Мощность котельной | 160 Гкал/час |
